مائده مطهری زاده بعد از آن همه موعدهای تعیین شده برای افتتاح نیروگاه زباله سوز و آن اندازه بودجهای که برای این غول بی شاخ و دمِ زباله خوار هزینه شده بود، حالا معلوم شده که برای اتمام کار، چیزی بالغ بر ۲ هزار و ۴۰۰ میلیارد ریال دیگر هم در گلوی این طرح باقی […]
مائده مطهری زاده
بعد از آن همه موعدهای تعیین شده برای افتتاح نیروگاه زباله سوز و آن اندازه بودجهای که برای این غول بی شاخ و دمِ زباله خوار هزینه شده بود، حالا معلوم شده که برای اتمام کار، چیزی بالغ بر ۲ هزار و ۴۰۰ میلیارد ریال دیگر هم در گلوی این طرح باقی مانده که باید تزریق شود.
اوایل شهریورماه، فرماندار مرکز مازندران از روند تکمیل نیروگاه زباله سوز ساری انتقاد کرد و گفت: از روند تکمیل نیروگاه زباله سوز ساری از طرح های مصوب سفر رییس جمهور به مازندران، به هیچ عنوان رضایت نداریم.
محمدعلی نوبخت در گفت و گو با خبرنگاران رسانه های جمعی مرکز مازندران، میانگین پیشرفت فیزیکی نیروگاه زباله سوز ساری را در بخش ابنیه ۹۷ و در بخش تجهیزات نیز ۸۶ درصد اعلام کرد و با بیان اینکه پیمانکاران این طرح به میزان کارهایی که تاکنون انجام داده اند، پول خود را دریافت کرده اند، اظهار داشت: دستگاه های نظارتی استان باید با ورود به این بخش و رفع مشکلات فراروی، روند تکمیل این طرح را تسریع کنند. نیروگاه زبالهسوز ساری از جمله مصوبات دور اول سفر رئیس جمهور به مازندران از مهمترین طرحها در مدیریت پسماند و مقابله با چالشهای زیست محیطی در این خطه شمالی کشور است.

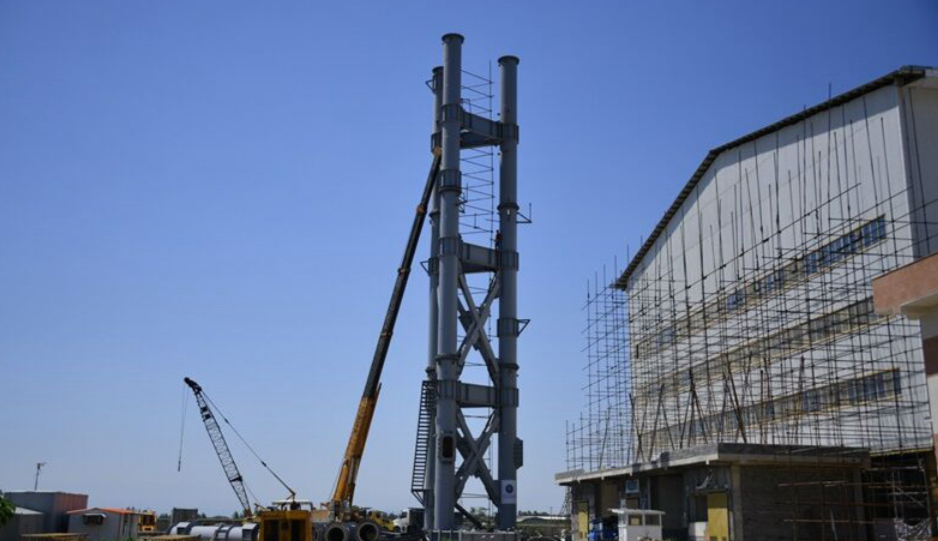

عملیات ساخت نیروگاه ۴۵۰ تُنی زباله سوز ساری با این امید که بار گزاف چندین دههای حمل زبالههای مرکز استان مازندران به دیگر مناطق و همچنین مشکلات زیست محیطی این استان برداشته شود، در سال ۱۳۸۸ آغاز شد. وی اعتبار مورد نیاز برای تکمیل طرح نیروگاه زباله سوز ساری را، ۲ هزار و ۴۰۰ میلیارد ریال ذکر کرد و افزود: این میزان اعتبار با دستور رئیس جمهوری در راستای موافقتنامه کمک به ساماندهی مدیریت پسماند و تکمیل نیروگاه زباله سوز ساری پیشبینی شده است. وی میزان زباله تولیدی روزانه در مرکز مازندران را در زمان حاضر حدود ۳۰۰ تن ذکرکرد و گفت که با توجه به توسعه روز افزون در مدیریت پسماند، احداث این نیروگاه برای ساری به عنوان مرکز استان بسیار حائز اهمیت است.
وی با بیان اینکه نیروگاه زباله سوز ساری یک طرح ملی است و به عنوان فرماندار هیچگونه اختیاراتی در این بخش ندارم، خاطرنشان کرد: مسئولیت اصلی تکمیل نیروگاه زباله سوز ساری با شهرداری و بسیج سازندگی است. فرماندار مرکز مازندران تصریح کرد: در صورتی که دستگاه های بالادستی به فرمانداری اختیارات کامل، به عنوان فرماندار این آمادگی را دارم با استقرار کانکس و انتقال دفتر خود به محل اجرای این طرح، روند تکمیل نیروگاه زباله سوز ساری را تسریع کنم.
نوبخت با بیان اینکه تسریع در تکمیل نیروگاه زباله سوز ساری نیازمند نظارت عالی است، اظهار کرد: پسماند و مدیریت زباله از جمله مشکلات اساسی مرکز مازندران است که باید با اتخاذ راهکار درست و اصولی این مشکلات رفع شود. وی با بیان اینکه تاکنون ۲ هزار و ۳۰۰ میلیارد ریال وجه نقد به پیمانکاران این طرح پرداخت شده است، افزود: دیگر پیمانکار این طرح نیز یکهزار و ۲۰۰ میلیارد ریال اوراق داشت که تاکنون حدود ۷۰۰ میلیارد ریال آن را به پول نقد تبدیل کرده است.
حالا یک عضو کمیسیون برنامه و بودجه شورای اسلامی شهر ساری نیز با بیان اینکه شهرداری ماهانه هزینه ۱۱۵ میلیارد ریالی بابت حمل و دفن زباله در خارج از استان متقبل می شود، گفت: این درحالی است که زباله سوز ساری به دلیل کمبود ۲ هزار و ۴۰۰ میلیارد ریال در حال حاضر متوقف شده است.
حسن احمدی در نشست با خبرنگاران با توضیح اینکه طبق قانون جمع آوری و حمل زبالهها از وظایف شهرداری ولی محل دفن زباله باید از سوی وزارت کشور و استانداری ها تعیین تکلیف شود، افزود: از آن جایی که طرح زباله سوز به دلایلی با تاخیر ۱۰ ساله مواجه شد و سهم ۳۰۰ میلیارد ریالی دولت در سال ۱۳۹۰ امروز به پرداخت سه هزار و ۵۰۰ میلیارد ریال رسیده است ، اکنون دولت زیر بار تامین باقی مانده اعتبار نمی رود. وی با اظهار این شرکت چینی زباله سوز که تعهد تامین تجهیزات زباله سوز ساری با قرار داد حدود ۳۰ میلیون دلاری هنوز کامل نشده است ، ادامه داد: البته اکنون تا ۹۵ درصد تجهیزات وارد و در محل زباله سوز نصب شده است. وی با ذکر این نکته که دلیل اصلی توقف زباله سوز محوطه سازی و ایجاد آب ، برق و گاز است، گفت: اگر اعتبار ۲ هزار و ۴۰۰ میلیارد ریالی این طرح تامین شود ، این طرح مهم به بهرهبرداری میرسد. احمدی با بیان اینکه شهرداری ساری پارسال یکهزار و ۲۰۰ میلیارد ریال برای جمع آوری و حمل زبالهها پرداخت کرده است ، گفت: هزینه ماهانه شهرداری مرکز مازندران حدود یکهزار و ۵۰۰ میلیارد ریال است. عملیات ساخت نیروگاه ۴۵۰ تُنی زباله سوز ساری سال ۱۳۸۸ شروع شد تا بار گزاف حمل چندین دهه ای حمل زبالههای مرکز استان مازندران به دیگر مناطق و همچنین مشکلات زیست محیطی آن برداشته شود.
زبالههای شهر ساری سالهاست که به منطقه کوهستانی پشتکوه در مرز مازندران و سمنان منتقل میشود که علاوه بر تحمیل هزینههای هنگفت به شهرداری ساری برای حمل زباله، مشکلات محیط زیستی متعددی را نیز برای ساکنان روستاهای اطراف این منطقه ایجاد کرده است.
پرونده نیروگاه زبالهسوز ساری که سالهاست با وجود وعدههای مکرر بسته نشده حالا با دستور مستقیم رئیسجمهور برای تامین اعتبارات مورد نیاز و ماموریت دادن به معاون اجرایی رئیس دولت سیزدهم برای نظارت پرونده و پیگیری طرح، وارد مرحله جدیدی شده که شاید به پایان خوشی برای این طرح بینجامد.
این در حالی است که استاندار مازندران خردادماه، برای تکمیل پروژه نیروگاه زباله سوز ساری که مورد تاکید رییس جمهور شهید نیز بوده است، ضرب الاجل تعیین کرده بود.
یوسف نوری در جلسه بررسی وضعیت نیروگاه زباله سوز ساری گفت: رئیس جمهور شهید در سفر به استان بر تکمیل زباله سوز در شهر ساری تاکید کرده بودند.
استاندار مازندران بر لزوم بهسازی و احداث راه دسترسی به زباله سوز ساری تاکید کرد و گفت: شهر ساری با مشکلات زیادی روبروست و باید برای رفع آن تلاش و برنامهریزی شود.
نوری با تاکید بر اینکه باید مسائل مهندسی در ساخت پروژه زباله سوز ساری رعایت شود، گفت: زمانبندی در پروژههای عادی معنایی ندارد و باید اجرای آن تسریع شود. استاندار مازندران افزود: پروژه زباله سوز ساری باید تا دهه فجر تکمیل شود و به افتتاح برسد.
استاندار مازندران با بیان اینکه اجرای پروژه زباله سوز ساری سخت نیست، گفت: طی فرایند زمانی یک ماهه باید مسائل مربوط به آب و برق پروژه نیروگاه تکمیل شود. نوری شفاف نبودن قرارداد پروژه از جمله غدغهها بیان کرد و گفت: آب بر جاده برای پروژه نیروگاه زباله سوز ساری باید سریع تکمیل شود.
حسین قبادی شهردار ساری گفت: ۲۰ میلیارد تومان مطالبات زباله سوز باقی مانده است و تعهدات این دستگاه به روز شده است. شهریورماه پارسال هم وزیر کشور وقت اظهار امیدواری کرده بود که نیروگاه زباله سوز ساری تا پایان سال ۱۴۰۲ و حداکثر تا ۲۲ بهمن تکمیل و به بهره برداری برسد. احمد وحیدی در جریان بازدید از نیروگاه زباله سوز ساری، میانگین پیشرفت فیزیکی این طرح ۸۵ درصد اعلام کرد و اظهار داشت: کمبود اعتبار از عمده مشکلات فراروی این طرح است که تلاش می شود با تامین منابع مالی مورد نیاز این مشکل رفع شود. وی خاطرنشان کرد: تلاش میکنیم تا منابع مالی مورد نیاز برای تکمیل نیروگاه زباله سوز ساری در کمترین زمان ممکن تامین تا این طرح در زمان مقرر تکمیل و به بهره برداری برسد. وزیر کشور وقت از پیمانکار این طرح نیز خواسته بود برای تکمیل نیروگاه زباله سوز ساری اهتمام بیشتری داشته باشد. اما قصه ساخت نیروگاه زباله سوز ساری که گویی سرِ دراز دارد، قصد ندارد حالا حالاها افتتاح شود و به نظر میرسد بهتر باشد دیگر هیچ موعدی برای بهره برداری آن تعیین شود، شاید بالاخره به افتتاح تن بدهد و رویای بهره برداری را محقق کند.
