مائده مطهری زاده استان مازندران را از یک نظر باید استانِ وعدههای زیبا و بی سرانجام، طرحهای عمرانی ناتمام و حرفهای بی عمل نامید. هر استاندار و وزیر و وکیل و مسوولی که به این سرزمین پا گذاشت، وعدههایی داد و حرفهایی زد و رفت، بی آنکه در زمانِ خداحافظی، خود را پاسخگویِ گفتار و […]
مائده مطهری زاده
استان مازندران را از یک نظر باید استانِ وعدههای زیبا و بی سرانجام، طرحهای عمرانی ناتمام و حرفهای بی عمل نامید.
هر استاندار و وزیر و وکیل و مسوولی که به این سرزمین پا گذاشت، وعدههایی داد و حرفهایی زد و رفت، بی آنکه در زمانِ خداحافظی، خود را پاسخگویِ گفتار و وعدههای خود بداند.
اما از میان طرحهای نیمه یا بهتر است بگوییم ناتمام که صفت تاریخی بر آن نهادن هم حق مطلب را ادا نمیکند، همین نیروگاه زباله سوز ساری است که حالا در سالگردِ ۱۵ سالگی کلنگ زنی و آغاز عملیات اجرایی آن هم نمیتوانیم به افتتاحاش خوشبین باشیم.

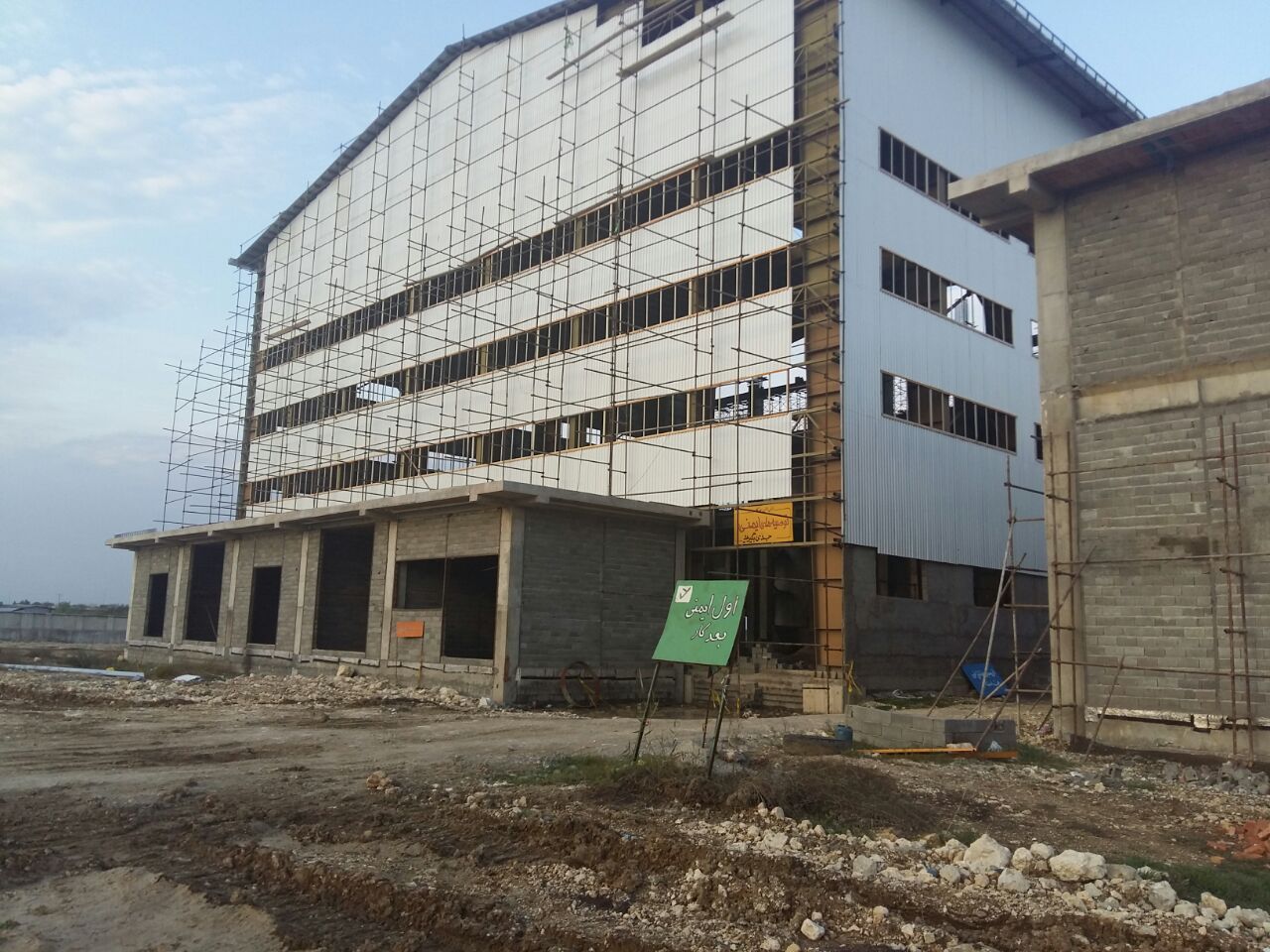

طرحی که آنقدر برای بهرهبرداریاش موعدهای فراوانی را در نظر گرفتند که دیگر روزشمارش هم از کار افتاده است!
و اکنون نوبت به استاندار جدید رسیده است که هر از گاهی اسمی از این طرح ببرد، خود را به صدر اخبار برساند و بس.
یوسف نوری به عنوان استاندار جدید در کمتر از ۱۰ روز از قبول مسوولیت ضمن بازدید میدانی روز دوشنبه در نشست بررسی آخرین وضعیت پیشرفت زباله سوز ساری با حضور شهردار، اعضای شورای شهر، مدیران مرتبط دستگاههای اجرایی و پیمانکار افزود: انتظار شخص آیت الله رییسی، رئیس جمهور محترم این است که زباله سوز ساری باید هر چه زودتر به بهرهبرداری برسد.
وی با بیان اینکه طرح نیروگاه زباله سوز ساری به درجهای از اهمیت رسیده است که تعلل در بهرهبرداری آن اصلا جایز نیست، توضیح داد: اینکه زبالههای ساری با هزینه سنگین، روزانه کیلومترها خارج از مازندران حمل و دفع شود، بی انصافی در حق مردم است و تداوم آن اصلا پذیرفتنی نیست.
استاندار مازندران با اشاره به این نکته که حل مشکلات جمع آوری، حمل و دفع بهداشتی و اصولی زباله و پسماند از نخستین وظایف شهرداریها محسوب میشود، خطاب به شهردار و اعضای شورای شهر ساری گفت که با همکاری و مشارکت همه جانبه با پیمانکار، هر چه سریعتر زبالهسوز باید تکمیل و به مرحله بهرهبرداری برسد.
وی تاکید کرد که هر گونه اختلافات مالی یا حقوقی شرکت پیمانکار زباله سوز با شهرداری ساری باید حل و فصل شود و شهرداری باید جوابگو باشد.
نوری با تاکید بر اینکه تابلو پیشرفت روزانه زباله سوز ساری از امروز باید روشن شود و معاونت عمرانی نیز باید برای تکمیل هرچه زودتر این این طرح، روزانه رصد کند، بیان داشت: امیدواریم کام مردم مرکز استان با افتتاح زباله سوز هرچه زودتر شیرین شود. نوری در حالی از روشن شدن تابلوی پیشرفت روزانه زباله سوز و شیرین شدن کام مردم با افتتاحِ آن (البته شیرین شدن کام با افتتاح زباله سوز خیلی گزاره جالبی به نظر نمیرسد!) سخن میگوید که گوشهای مردم ساری به این وعده و وعیدهای نافرجام خو گرفته و از حالا میدانیم احتمالِ عدم تحققِ آن، اگر نگوییم هفتاد به سی، شصت به چهل است!
یوسف نوری همچنین به بازدید وزیر کشور از نیروگاه زباله سوز ساری در شهریورماه پارسال اشاره کرد و اظهار داشت: وزیر کشور در این بازدید، اعتباراتی را به منظور تسریع در روند تکمیل این طرح مهم زیست محیطی در نظر گرفت که به طور حتم در شتاب بخشی به این طرح بسیار موثر و کارگشا خواهد بود.
مقام عالی دولت در مازندران ابراز امیدواری که با ثبت سفارش تجهیزات مورد نیاز این نیروگاه توسط پیمانکار طرح و ورود آن به داخل کشور و از جمله این استان، شتاب شتاب بخشیدن به این طرح مهم و حیاتی در آینده نزدیک باشیم. نوری تصریح کرد: عملیات عمرانی محوطه و راه دسترسی به نیروگاه زباله سوز ساری نیز توسط قرارگاه کربلا در حال انجام است تا این طرح در کمترین زمان ممکن تکمیل و به بهرهبرداری برسد.
محمدعلی نوبخت فرماندار ساری نیز در حاشیه بازدید استاندار مازندران از نیروگاه زباله سوز، میانگین پیشرفت فیزیکی این طرح را در بخش ابنیه ۹۷ و در بخش تجهیزات را نیز ۸۶ درصد اعلام و ابراز امیدواری کرد که با تخصیص به موقع اعتبارات و رفع برخی مشکلات موجود بین پیمانکار و کارفرما، این طرح مهم در آینده نزدیک تکمیل و به بهرهبرداری برسد.
اگرچه کمر معضل زباله و پسماند در مازندران طی ۲ سال گذشته با پیگیریهای مداوم و اجرای برنامههای هدفمند شکسته شده، ولی خشکاندن ریشه عمیقی که طی دستکم سه دهه در جای جای استان دوانده نیازمند تداوم پیگیری و نظارت است. معضل پسماند سالهای طولانی است که گریبانگیر مازندران سرسبز است و در برهههای مختلف سه دهه گذشته در برخی مناطق تبدیل به بحران چند وجهی شد.
به عنوان نمونه در دهه ۷۰ معضل زباله در انجیلسی شهرستان بابل تبدیل به بحران اجتماعی و امنیتی شده بود. زباله شهرستان ساری هم چند سال پیش وضعیت مشابهی پیدا کرد. در شهرستان آمل وجه زیست محیطی این معضل به سنگی بزرگ جلوی پای اجرای بزرگ ترین سد استان تبدیل شده است. قصه تلخ دپوی زباله در سواحل محمودآباد همچنان نقل محافل است. شاید اگر آتش سوزی چند سال پیش نبود، کسی در مازندران هیچگاه متوجه کوه زباله فریدونکنار نمیشد.
اگر چه قصه تلخ معضل زباله برای بومیان مازندران تکراری است، چون درد و رنج و جان سختی آن در برابر راه حلهای متنوع را با گوشت و استخوانشان لمس کردهاند، ولی برای غیربومیان هم ناآشنا نیست، چون اگر حتی سابقه یک بار سفر زمینی به مازندران را داشته باشند، بوی تعفن زبالههای انباشته در جای جای استان قطعا مشامشان را آزرده است.
درشت گویی نیست اگر گفته شود در مسیر تمامی ۲۲ شهرستان مازندران مقاطعی وجود دارد که ناگهان دمه هوای متعفن چونان پتکی آهنین بر مشام آدم میکوبد.
با اینکه طی سالهای اخیر بویژه در ۲ سال گذشته قدمهای مثبتی برای ساماندهی زباله در مازندان برداشته شده، اما به جز موارد معدودی از جمله بهره برداری از نیروگاه زباله سوز نوشهر و کارخانه کمپوست تنکابن، بقیه طرحها به سرانجامی بایسته نرسیده است و نیازمند سماجت در پیگیری برای جذب اعتبارات ملی و نظارت عالیه محلی است.
عملیات ساخت نیروگاه ۴۵۰ تُنی زباله سوز ساری سال ۱۳۸۸ شروع شد تا بار گزاف حمل چندین دههای حمل زبالههای مرکز استان مازندران به دیگر مناطق و همچنین مشکلات زیست محیطی آن برداشته شود.
زبالههای شهر ساری سالهاست که به منطقه کوهستانی پشتکوه در مرز مازندران و سمنان منتقل میشود که علاوه بر تحمیل هزینههای هنگفت به شهرداری ساری برای حمل زباله، مشکلات محیط زیستی متعددی را نیز برای ساکنان روستاهای اطراف این منطقه ایجاد کرده است.
